工业冷却塔填料怎么换:从拆卸清理到精准安装的全流程实战指南,高效提升冷却效率与设备寿命

作者:四川巨龙液冷 发布时间:2026-03-16 浏览量:

工业冷却塔填料怎么换:从拆卸清理到精准安装的全流程实战指南,高效提升冷却效率与设备寿命



在工业循环水系统的运维管理中,冷却塔填料的更换周期通常为5-10年,但这并非绝对数值。当填料因老化、结垢或生物粘泥导致冷却效率下降10%以上时,工业冷却塔填料怎么换就成为了运维团队必须面对的核心课题。这不仅关乎设备的换热性能,更直接影响到主机组的能耗与安全运行。不同于简单的“以旧换新”,工业冷却塔填料怎么换涉及到流体力学匹配、结构力学加固以及精细化安装工艺。本文将基于国家标准《冷却塔安全与效率评估规范》及多年一线实战经验,为您呈现一份超过4000字的深度操作指南,确保每一次更换都能达到甚至超越原厂设计标准。


一、前期诊断与方案制定:决定工业冷却塔填料怎么换成败的关键

在动手更换之前,盲目采购和仓促上阵是导致维修效果不佳的主要原因。工业冷却塔填料怎么换的第一步,必须建立在对现状的精准诊断之上。

1.1 填料失效模式的精准识别

要解决工业冷却塔填料怎么换的问题,首先要明确“为什么换”。常见的失效模式分为三类:

  • 物理老化:PVC填料表现为变脆、收缩、波浪塌陷;木质填料表现为腐朽、断裂。
  • 化学结垢:碳酸钙和硅酸盐垢层堵塞进风窗,导致气水比失衡。
  • 生物粘泥:藻类和军团菌形成的生物膜覆盖填料表面,严重阻碍热交换。

实操建议:在规划工业冷却塔填料怎么换时,建议使用内窥镜深入塔体内部拍摄,或通过无人机航拍热成像图分析温度分布异常区域。若超过30%的面积存在“死区”,则必须整体更换,而非局部修补。

1.2 新填料的选型匹配策略

工业冷却塔填料怎么换的核心在于“匹配”。如果新填料的波高、波长或比表面积与原设计不符,会导致:

  • 阻力过大:风机风量下降,冷却水温偏高。
  • 飘水率超标:高速气流携带水滴逸出,造成水资源浪费和环境污染。
  • 布水不均:某些区域水膜过厚,某些区域干烧。

选型参数表

参数 常见误区 正确标准
比表面积 越大越好 需兼顾阻力,一般选180-220㎡/m³
波纹角度 随意选择 需与进风角度匹配,通常45°或60°
材质 只看价格 阻燃级PVC(氧指数≥30)或改性PP

在考虑工业冷却塔填料怎么换的方案时,务必核对原厂图纸的热力特性曲线,确保新填料的Merkel数满足当前负荷需求。

1.3 停机窗口与物资准备

工业冷却塔填料怎么换通常需要停机2-5天,需提前协调生产计划。物资准备不仅包括填料本体,还需配套:

  • 粘接剂:专用PVC胶水(需与填料材质相容,防止溶蚀)。
  • 固定件:不锈钢螺栓、压网、支撑架。
  • 清洗剂:用于除垢和除藻的酸性或氧化性药剂。

特别注意:工业冷却塔填料怎么换所需的吊装设备(如卷扬机、滑轮组)必须在作业前进行负荷测试,严禁超负荷使用。


二、工业冷却塔填料怎么换的标准化拆除与基础修复

在安装新填料前,旧填料的拆除和塔体基础的修复是工业冷却塔填料怎么换过程中最容易被忽视的环节。

2.1 旧填料的安全拆除

关于工业冷却塔填料怎么拆的细节我们在上一篇文章已详细论述,此处重点强调拆除后的基础处理。工业冷却塔填料怎么换的质量很大程度上取决于“底板”的平整度。

  • 清除残留胶渣:使用铲刀和高压水枪彻底清理支撑梁上的老化胶水,任何凸起超过2mm的残胶都可能刺破新填料。
  • 补焊与防腐:检查支撑钢结构,对锈蚀点进行除锈(Sa2.5级)并涂刷环氧富锌底漆。若横梁变形,必须进行加固,否则新填料运行时会因振动产生噪音甚至脱落。

2.2 布水系统的协同改造

工业冷却塔填料怎么换往往是改造布水器的最佳时机。如果原有布水管孔距与新填料波距不匹配,会导致淋水密度不均。

  • 孔距调整:标准淋水密度应控制在15-20 m³/(m²·h)。
  • 喷嘴更换:将易堵塞的螺旋喷嘴更换为大口径靶式喷嘴,提升抗堵塞能力。

行业数据:在工业冷却塔填料怎么换的同时优化布水系统,可使冷却效率提升5-8%,这是单纯更换填料无法达到的效果。


三、核心实操:工业冷却塔填料怎么换的精准安装工艺

这是全文的重中之重。工业冷却塔填料怎么换不仅仅是堆叠,而是一项精密的组装工程。

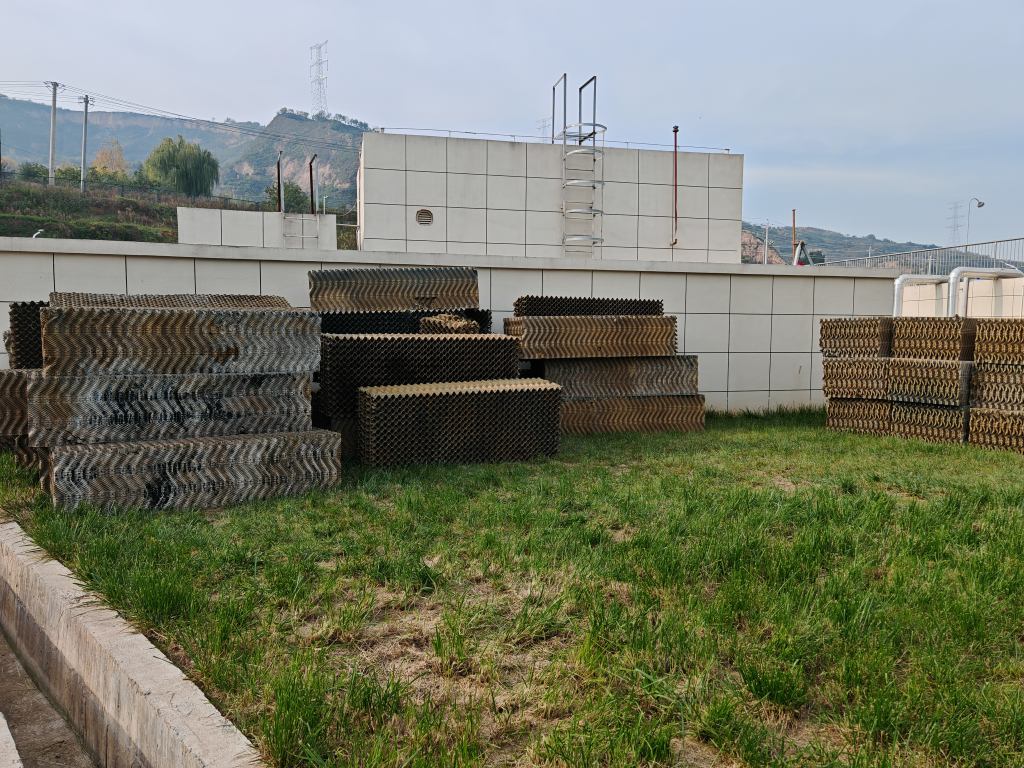

3.1 预组装与地面拼装

为了降低高空作业风险,工业冷却塔填料怎么换应优先采用“地面预装+整体吊装”的模式。

  1. 场地清理:选择平整地面铺设垫布,防止刮伤填料。
  2. 模块拼接:按照图纸将散片组装成标准模块(通常为1m×1m或2m×1m)。
  3. 胶水涂覆:在粘接面均匀涂刷胶水,晾置3-5分钟至指触干燥后再压合。

技术要点工业冷却塔填料怎么换时,严禁在阳光暴晒或雨天施工,环境温度应控制在5℃-35℃之间。冬季施工需使用快干胶并采取保温措施。

3.2 吊装作业的安全规范

工业冷却塔填料怎么换涉及大量重物吊装,需严格遵守《起重机械安全规程》。

  • 吊点选择:使用专用吊具,避免钢丝绳直接勒伤填料边缘。建议采用宽吊带,吊点间距根据模块长度计算,防止中间下垂。
  • 起吊指挥:配备专职信号工,塔内塔外对讲机保持畅通。
  • 就位调整:模块吊至安装层后,先由工人在平台上牵引定位,再缓慢落位。

案例警示:某项目在工业冷却塔填料怎么换时,因未设置溜绳,模块在高空旋转撞击塔壁,导致大面积破损,直接经济损失5万元。

3.3 层间安装与固定技术

工业冷却塔填料怎么换的固定方式决定了其抗风能力和使用寿命。

  • 粘贴法:适用于小型塔或木质填料。需注意胶水必须涂满接触面,并用重物压实24小时。
  • 螺栓固定法:适用于大型逆流塔。在填料上部预留孔位,用不锈钢螺栓穿过压网固定在支撑梁上。
  • 悬挂法:适用于悬挂式填料。需调节吊杆长度,确保每层填料处于同一水平面,高度误差≤5mm。

关键细节****:工业冷却塔填料怎么换时,每安装完一层,必须用水平尺检测平整度。若出现“塌腰”现象,需在底部加垫片调整,否则会导致气流短路。

3.4 特殊部位的收口处理

工业冷却塔填料怎么换的难点往往在边缘和角落。

  • 塔壁间隙:填料与塔体内壁的间隙应控制在20-30mm,过大会导致气流旁通,过小会因热膨胀挤压塔壁。建议填充柔性密封条。
  • 人孔与检修门:切口需整齐,并在切口处加装护边,防止锋利边缘割伤维修人员。

四、工业冷却塔填料怎么换后的调试与性能优化

安装完成不代表结束,工业冷却塔填料怎么换的最终价值体现在调试数据的达标上。

4.1 布水均匀性测试

这是检验工业冷却塔填料怎么换效果的第一关。

  • 测试方法:在塔内放置若干接水盆,记录单位时间内的积水量。
  • 合格标准:各点水量偏差应≤10%。若偏差过大,需调整布水管孔位或加装挡板。

4.2 飘水率检测

工业冷却塔填料怎么换后必须控制飘水率在0.001%以下(国标要求)。

  • 检测手段:使用飘水采集筒或在塔周边铺设吸水纸。
  • 调整措施:若飘水严重,需检查除水器(收水器)是否安装到位,或适当增加填料层厚度以降低风速。

4.3 热力性能验收

在额定工况下运行2小时后,记录进出水温度、湿球温度及风机电流。

  • 计算公式:效率 = (进水温 - 出水温) / (进水温 - 湿球温) × 100%。
  • 验收指标:实测效率应达到设计值的95%以上。

五、工业冷却塔填料怎么换过程中的常见误区与风险规避

作为行业专家,必须指出工业冷却塔填料怎么换中那些“看似合理实则致命”的错误做法。

5.1 误区一:新旧填料混用

为了节省成本,部分维修队会在工业冷却塔填料怎么换时保留部分“看起来还好”的旧填料。
风险:新旧填料的硬度和弹性模量不同,受力后变形不一致,导致连接处撕裂,且旧填料上的细菌会迅速污染新填料。
建议:坚决整体更换,不要因小失大。

5.2 误区二:忽略热膨胀间隙

工业冷却塔填料怎么换时,填料片紧密堆叠,未预留伸缩缝。
后果:夏季高温运行时,PVC填料线性膨胀系数较大(约6×10^-5 /℃),无伸缩空间会导致填料拱起、压垮支撑梁。
对策:每层填料之间应预留10-15mm间隙,或设置膨胀节。

5.3 误区三:使用非标胶水

工业冷却塔填料怎么换的预算中压缩胶水成本,使用劣质氯丁胶。
后果:劣质胶水含有苯系物,会腐蚀PVC填料,且粘接强度随时间急剧下降,导致填料层整体脱落。
标准:必须使用通过ROHS认证的环保型专用胶。


六、全生命周期管理:从工业冷却塔填料怎么换看预防性维护

高质量的工业冷却塔填料怎么换只是起点,科学的维护才能延长其寿命。

6.1 运行初期的特殊监护

新填料投入使用的前两周是工业冷却塔填料怎么换后的“磨合期”。

  • 增加巡检频次:每天检查是否有异常振动或噪音。
  • 调整风机角度:根据出水温度微调风机叶片角度,避免风速过大冲击填料。

6.2 水质管理的核心地位

无论工业冷却塔填料怎么换的技术多么高超,恶劣水质都是杀手。

  • 浓缩倍数控制:根据补充水水质,通常控制在3-5倍。
  • 药剂投加:定期投加阻垢剂、分散剂和杀菌剂,防止生物粘泥生成。

6.3 数字化监测技术的应用

现代冷却塔应结合工业冷却塔填料怎么换的契机加装传感器:

  • 压差变送器:实时监测填料层阻力,当压差超过初始值500Pa时,提示需清洗而非更换。
  • 温度传感器阵列:精准定位堵塞区域,为下一次工业冷却塔填料怎么换提供数据支持。

七、工业冷却塔填料怎么换的环保处置与成本控制

7.1 废旧填料的环保回收

工业冷却塔填料怎么换产生的废旧塑料属于固体废物,需合规处置。

  • PVC填料:破碎清洗后可回用于生产管材、鞋材,不可随意焚烧(会产生二恶英)。
  • 木质填料:若未防腐处理,可粉碎做生物质燃料;若含铬、砷等防腐剂,需作为危废处理。

7.2 成本效益分析

工业冷却塔填料怎么换的直接成本包括材料费、人工费和停机损失。但通过优化选型和提升效率,通常可在1-2年内通过节能收回投资。
计算模型

节能收益 = (旧塔出水温 - 新塔出水温) × 循环水量 × 比热容 × 运行时间 × 电价

假设:温差降低1℃,水量1000m³/h,电价0.8元/kWh,年运行6000小时。
收益 ≈ 1 × 1000 × 1.16 × 6000 × 0.8 ≈ 556万元(注:此为理论热值换算,实际节电需考虑主机COP,通常节电收益约为上述数值的1/3-1/2,但仍十分可观)。


结语:专业主义是工业冷却塔填料怎么换的唯一捷径

工业冷却塔填料怎么换绝非简单的“拆旧装新”,它融合了材料学、流体力学、结构力学和安全管理学。从精准的选型计算,到毫厘不差的安装工艺,再到科学的后期维护,每一个环节都考验着运维团队的专业度。

通过本文的深度剖析,我们希望传递一个核心价值观:工业冷却塔填料怎么换不仅是一次维修作业,更是一次系统能效升级的机会。不要等到填料彻底崩塌才想起更换,建立基于数据的预测性维护机制,选择合规的专业维修团队,严格把控工业冷却塔填料怎么换的每一个细节,才能真正保障工业冷却系统的长周期安全稳定运行。

记住,一次高质量的工业冷却塔填料怎么换,其价值在于让冷却塔在未来的5-10年里,像新设备一样高效呼吸,为您的生产系统提供最坚实的冷源保障。
